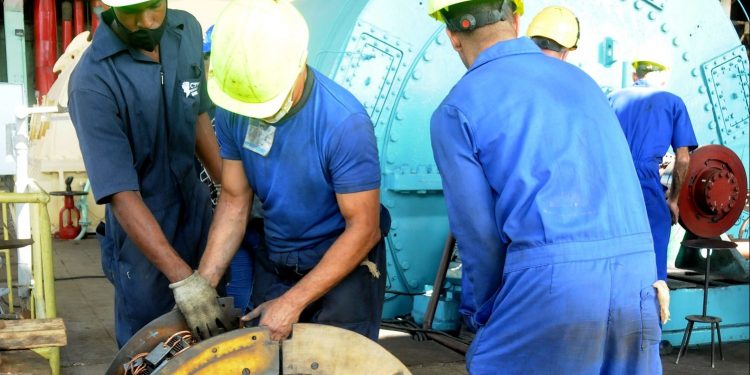

Tras la ejecución de un mantenimiento parcial, la unidad 8 de la Central Termoeléctrica Máximo Gómez Báez, de Mariel, sincronizó en la noche del viernes al Sistema Eléctrico Nacional, y debe aportar una carga superior a los 80 megawatts (MW), informó Leonardo Valdés Almenares, director de la empresa.
Fuerzas de la planta marieleña y de la Unidad Empresarial de Base Distrito Mariel, perteneciente a la Empresa de Mantenimiento a Centrales Eléctricas, emprendieron las acciones.
El bloque salió del sistema el 16 de febrero, con 50 MW. Entre las principales tareas acometidas destacan el mantenimiento integral a la caldera, que contempló su limpieza y reparcheo. También se trabajó en el sellado de la turbina para mejorar su eficiencia y en la solución de defectos en la parte electroautomática, comentó Valdés Almenares.
Asimismo, preparan la unidad 5 para un mantenimiento profiláctico, previsto a inicios de junio: se realizará durante cuatro días (en dos turnos de 12 horas, cada jornada) a fin de garantizar la confiabilidad operacional del bloque y llegar a 80 MW, pues actualmente genera 53.
Además, constituye prioridad el trabajo en las estructuras dañadas de Mariel 6, debido al incendio del pasado marzo en la unidad 7. “Nos enfrascamos en la contratación para adquirir las piezas que no se están en el país”, señaló.
